久久夜色精品国产亚洲,好大好硬好深好爽想要AV,99久久无码一区人妻,国内精品久久久久影院一蜜桃

瑞士西卡集團 砥礪前行 Sika材料匯總 灌漿料 環氧地坪 聚氨酯地坪 耐磨地坪 耐磨罩面漆 密封膠 工程加固 聯系我們

紙機基礎板二次灌漿的經驗

摘要:在整個紙機設備安裝過程中,特別是目前的高速寬幅紙機,紙機基礎板二次灌漿是一道非常關鍵的工序。二次灌漿是否成功直接關系到設備運行的穩定性,因此在二次灌漿過程中,對灌漿料的質量、濃度和除氣度都應嚴格控制。

近幾年隨著造紙行業的發展,紙機出現了車速高、紙幅寬、設備重,需要傳遞的荷載大等特點,故傳統的二次灌漿工藝已不能滿足紙機的運行要求。越來越多的造紙廠開始使用Sikagrout214無收縮自流平灌漿料進行基礎板二次灌漿。瑞士西卡公司的Sikagrout 214具有流動性好、強度增長快、抗沖擊、耐震動、塑性膨脹和硬化期膨脹的雙重效應,確保有效承載面積等優點。

一、 Sikagrout 214二次灌漿前的準備工作

1、 工具的準備

準備的工具包括砂漿攪拌機、大水桶、自制料盤、鐵锨、剪子、計量水桶(已標注好用水量)和備用水桶、手電鉆式攪拌器、自制除氣器、除氣塑料帶、導流板、扁鏟、拉伸膜、透明膠帶以及行車。在灌漿前,必須將所有與漿料接觸的工具清理干凈,不得有灰漿、浮灰、油污等雜物。

2、 混凝土基礎的準備

(1)在安裝基礎板之前,要對基礎表面進行鑿毛,鑿毛的坑要均勻,尺寸大小約為15 mm×15 mm×5 mm,以保證灌漿料與水泥基礎牢固結合。

(2)模板支的要牢固,不能有縫隙,如有縫隙要用水泥砂漿或膠帶封縫,達到整體模板不漏水的程度。所支模板的高度不能超過基礎板地腳螺栓的高度,進漿一側需比出漿一側高出約5 cm。

(3)要用拉伸膜對基礎板表面進行覆蓋,然后用透明膠帶將塑料膜黏在基礎板兩側。

(4)每個地腳螺栓之間要用除氣塑料帶纏繞起來,地腳螺栓之間距離小的用1根塑料帶纏繞,距離大的用2~3根纏繞。

(5)在灌漿前24小時,對基礎和基礎板底面澆水,充分潤濕,達到吸水性飽和狀態。在灌漿前1小時,清除表面的積水,并且保證基礎表面不含有碎石、浮灰、油污或者脫模劑等雜物。

二、Sikagrout 214灌漿操作

1、 Sikagrout 214灌漿料的攪拌

攪拌地點應盡量靠近灌漿施工地點,距離不宜過長。每次攪拌量應視距離灌漿地點遠近和料盤大小而定,以保證30~40 min內將攪拌好的灌漿料用完。根據漿料和水的配比,先加入總用水量的2/3,然后開始放灌漿料。為能夠最快攪拌均勻,注意要將漿料均勻地倒在砂漿機內,攪拌均勻后,再將剩下的水倒入砂漿機,再次攪拌均勻,整個攪拌過程大約8~10 分鐘。

2、Sikagrout 214灌漿料濃度的控制

濃度是灌漿料的主要指標,濃度偏低會使灌漿料產生離析現象,沉降收縮增大、沁水性增加、易產生月牙效應和降低有效承載面積及豎向膨脹率。濃度偏高會使灌漿料流動性降低、除氣時間縮短,易造成缺漿現象,減少有效承載面積。根據公司經驗,在正常灌漿的過程中,25 kg的干粉灌漿料用水量4.0~4.1 L為宜。

3、Sikagrout 214灌漿料的灌注

灌漿料從砂漿機倒進料盤后,馬上用行車吊到灌漿點。在料盤行走過程中,要不斷地用鐵锨進行全方位攪拌,以防止灌漿料離析。到達灌漿地點時,輕輕打開料盤閘板放好導流板,慢慢放料,使灌漿料自由流動,不能進行疏導。由于紙機基礎板較長,應采用跳倉法進行施工。每段長度在7~8 m為宜,用薄鐵皮隔板隔開。在灌下一段時灌漿料的高度要超出前一段灌漿料,才能將隔板拿開。從料盤放漿時,一定要從基礎板同一側、同一點連續放漿,直至另一側溢出為止然后再移到下一灌漿點。但移動不能過大,下一個放漿點盡量靠近基礎板另一側溢出漿的位置。目的是使灌漿料只能從一個方向向灌漿的方向連續推動,否則容易出現斷層積聚氣泡、缺漿等現象。從攪拌點到灌漿點,直至全部漿料放完,整個過程要控制在8~10 分鐘。

4、Sikagrout 214灌漿料的除氣

(1)塑料帶除氣

漿料灌入基礎板后,就要開始人工除氣。一般采用的是塑料帶和自制除氣器進行除氣。在人工除氣過程中,動作要慢,以防止外面的氣體被帶入到漿料中。操作人員在拉塑料帶時,行程要大,拉出的一段要靠近基礎板,送入的一段要盡量遠離基礎板,以盡量減少空氣的帶入。灌漿料在灌入基礎板底時由于水產生表面張力的原因,可能會產生氣泡,通過拉動塑料帶,將氣泡擠破或引出基礎板底面。塑料帶拉動時間不宜過長,因為它只是拉動灌漿料的上層,很容易造成漿料離析、勻質性差、沉淀等現象。這個過程要控制在大約4~5 分鐘內。

(2)自制除氣器除氣

塑料帶拉動完成后,再用自制除氣器進行除氣。將除氣器緩慢地放進灌漿料,而且一定要在靠近模板的地方,以免帶入氣體。除氣器要在靠近灌漿料的底部進行插搗動作一定要慢,這樣基礎板底部氣泡就會由除氣器帶出。通過除氣器插搗還可以使不易流到灌漿料的地方充滿漿料。除氣器向外部移動時要靠近漿料的上層,這樣氣泡就會從漿料中冒出。但在這項工作沒完成之前,不要將除氣器露出或移出漿料,以免再次帶進氣體。操作時間需要4~5 min。

(3)時間節點的控制

以上整個施工過程要控制在30 分鐘左右,控制好時間對整個施工質量非常關鍵。時間過短,氣體不能充分溢出;時間過長,易產生沉淀現象,降低豎向膨脹率。

(4)養護

工作全部完成2~3 小時后,往暴露于大氣的漿料表面涂上專用防護劑,這樣就不必再澆水養護。夏季和冬季灌漿料的施工、養護方法略有不同,要根據具體情況采取相應措施。

(5)大型基礎板的灌漿

對于寬度1.5 m、長度2.5 m大型基礎板的灌漿,要采用高位漏斗法。放漿一側的模板要比另一側模板高150~200 mm,這是為了保證漿能夠有足夠的壓力從另外一側溢出。這時放漿的速度要快,將基礎板底下的氣體快速帶出。然后將溢出的漿收集起來倒入砂漿機內重新攪拌均勻繼續使用。具體做法如圖1所示。

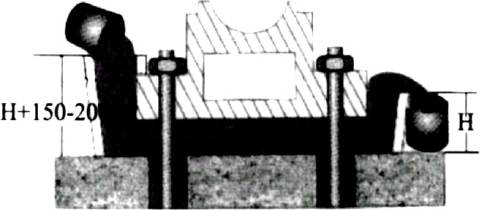

圖1  Sikagrout 214高位漏斗法灌漿示意圖

三、結語:通過實踐證明,根據以上灌漿工藝操作,完全能夠滿足基礎板二次灌漿的要求,但有一點需引起重視,在施工中,工作的協調指揮是非常關鍵的。

內頁鏈接: 西卡 sika 聚氨酯地坪 環氧灌漿 水泥基灌漿 西卡灌漿 西卡膠

友情鏈接: 發藥機 救護車
